  • 경기 서부지역과 서울을 잇는 핵심노선 대장 ~ 원종 ~ 고강 ~ 화곡 ~ 홍대입구
    광역철도 사업 확장
  • 국토교통부 제4차 국가철도망 구축계획(2021. 7. 5.)

사업개요

  • 사업연장 : 20.109km
  • 사업기간 : 2015.~2031.(예정)

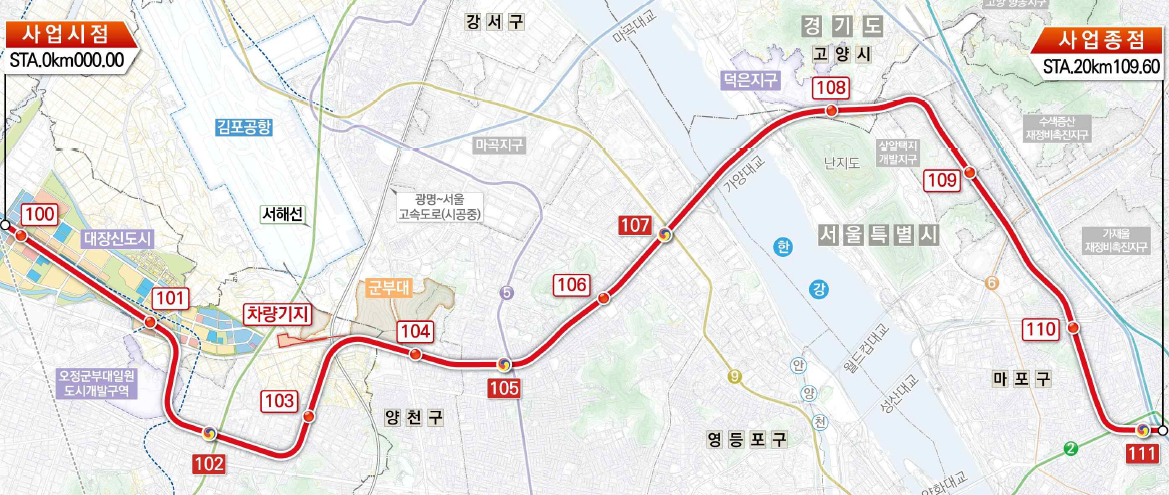

  • 노선계획 : 대장~원종~홍대입구(부천 4개역)
  • 총사업비 : 21,287억원

그간의 추진현황

  • 2014. 3. : 화곡역 ~ 홍대입구선 연장 사업제안
  • 2015.12. : 원종~고강~홍대입구 광역철도 주민설명회
  • 2016. 6. : 제3차 국가철도망 구축계획 반영(국토부 고시 제 2016-374호, 원종홍대선)
  • 2016. 7. : ‘원종~홍대선’ 민자사업 추진 발표(국토교통부)
  • 2020. 7. : 대장지구 연장사업 광역교통개선대책 반영건의(부천시→국토부)
  • 2020.12. : 민간투자사업 사업제안서 제출(민간→국토부)
  • 2021. 2. : 민간투자사업 적격성 조사 착수(국토부→기재부)
  • 2021. 7. : 제4차 국가철도망 구축계획 반영 ‘대장홍대선’
  • 2021.11. : 민자적격성 심사 ‘통과’
  • 2022. 4. : 전략환경영향평가(초안) 주민설명회
  • 2022. 9. : 민간투자사업심의의원회 통과(기재부) 및 사업자 공고
  • 2023. 2. : 우선협상대상자(현대건설 컨소시엄) 선정
  • 2024. 5. : 대장~홍대선 실시협약(안) 민간투자사업심의위원회 통과(기재부)
  • 2024. 6. : 대장~홍대선 실시협약 체결(국토부)
  • 2024. 7. : 대장홍대선 환경영향평가서(초안) 공람 및 주민설명회 개최
  • 2024. 9. : 대장홍대선 공청회 개최
  • 2024. 9. : 실시계획 승인신청에 따른 협의 및 열람공고
  • 2024.10.~12. : 실시계획 승인 신청에 따른 기관 협의
  • 2025. 1.~3. : 실시계획 승인신청서 보완
  • 2025. 5.~6. : 실시계획 승인신청에 따른 협의 및 열람공고
  • 2025. 9. : 실시계획 승인 및 사업고시
  • 2025.12. : 보상계획(지상) 열람공고
  • 2025.12. : 대장홍대선 착공기념식

향후계획

  • 2026. : 공사 착공
  • 2031. : 준공 및 개통
