주택정비사업

사업절차·기간

재개발, 재건축사업절차·사업기간과 소규모주택정비 절차·사업기간 비교

가로주택정비사업은 대규모로 개발되는 재개발, 재건축사업에 비해 그 규모가 사업시행구역 1만제곱미터 미만으로서 정비구역 지정이나 추진위원회 구성 등의 절차가 생략되어 사업기간 단축이 가능합니다.

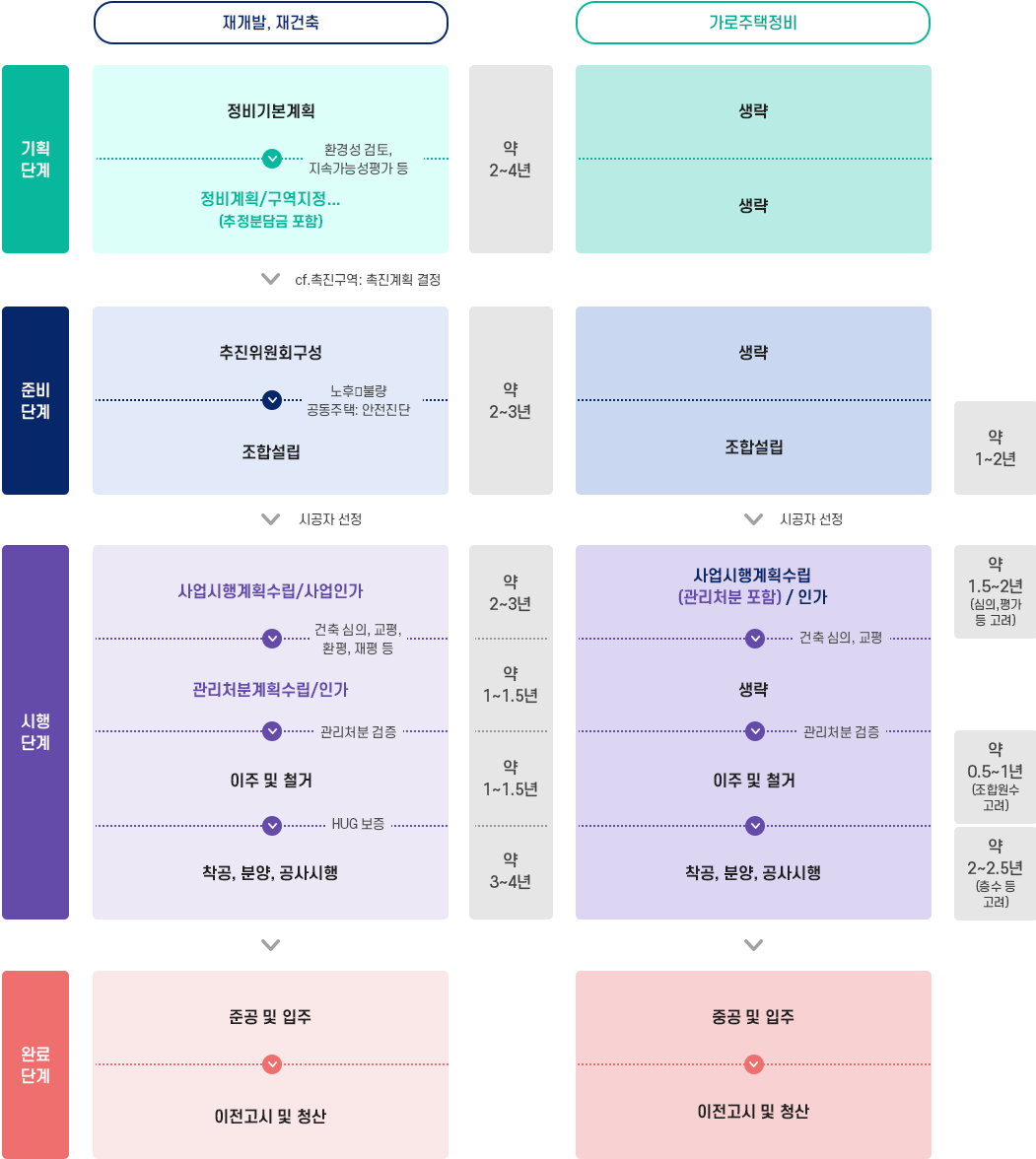

재개발, 재건축사업절차·사업기간과 소규모주택정비 절차·사업기간 비교 안내
단계재개발·재건축가로주택정비
기획단계
  • 정비기본계획 수립 (환경성 검토, 지속 가능성 평가 등)
  • 정비계획/구역지정 포함 (추정분담금 포함) 소요 기간: 약 2~4년
  • 생략 소요 기간: 없음
준비단계
  • 추진위원회 구성 (노후도 판정, 공동주택 여부, 안전진단 등)
  • 조합 설립 소요 기간: 약 2~3년
  • 조합 설립 소요 기간: 약 1~2년
시행단계
  • 사업시행계획 수립/인가 (건축 심의, 교통, 환경, 재정 등): 약 2~3년
  • 관리처분계획 수립/인가 (관리처분 검증): 약 1~1.5년
  • 이주 및 철거: 약 1~1.5년
  • 착공, 분양, 공사시행: 약 3~4년
  • 사업시행계획 수립/인가 (관리처분 포함): 약 1.5~2년
  • 관리처분 검증: 약 0.5~1년
  • 이주 및 철거: 약 1년
  • 착공, 분양, 공사시행: 약 2~2.5년
완료단계
  • 준공 및 입주
  • 이전고시 및 청산
  • 준공 및 입주
  • 이전고시 및 청산
